Extension et surélévation

Agrandir une maison,
ce que la surface décide

Une extension crée de la surface de plancher et de l’emprise au sol. Au-delà de 20 m² créés, ou de 40 m² en zone urbaine d’une commune couverte par un plan local d’urbanisme, vous passez de la déclaration préalable au permis de construire. Le seuil qui vous concerne dépend d’abord du zonage de votre parcelle.

L’essentiel

  • Le régime se lit sur la plus grande des deux surfaces créées, surface de plancher ou emprise au sol, jamais sur la surface habitable.
  • Une extension de 12 m² peut rendre le recours à un architecte obligatoire si elle porte l’ensemble bâti au-delà de 150 m².
  • Le seuil relevé à 40 m² tombe dès que l’extension dépasse 20 m² et fait franchir 150 m² au total bâti.
  • Le règlement de votre zone peut interdire une extension parfaitement conforme aux seuils nationaux, par l’emprise, la hauteur ou le recul.

Périmètre Cette page s’adresse au propriétaire qui projette d’agrandir une maison existante et veut savoir quelle surface son projet crée et quel régime il déclenche. Elle ne traite ni la faisabilité structurelle d’une surélévation, qui relève d’un bureau d’études, ni la conduite d’ensemble d’un chantier de rénovation, traitée par le dossier sur les étapes d’une rénovation.

Quelle surface votre projet crée réellement

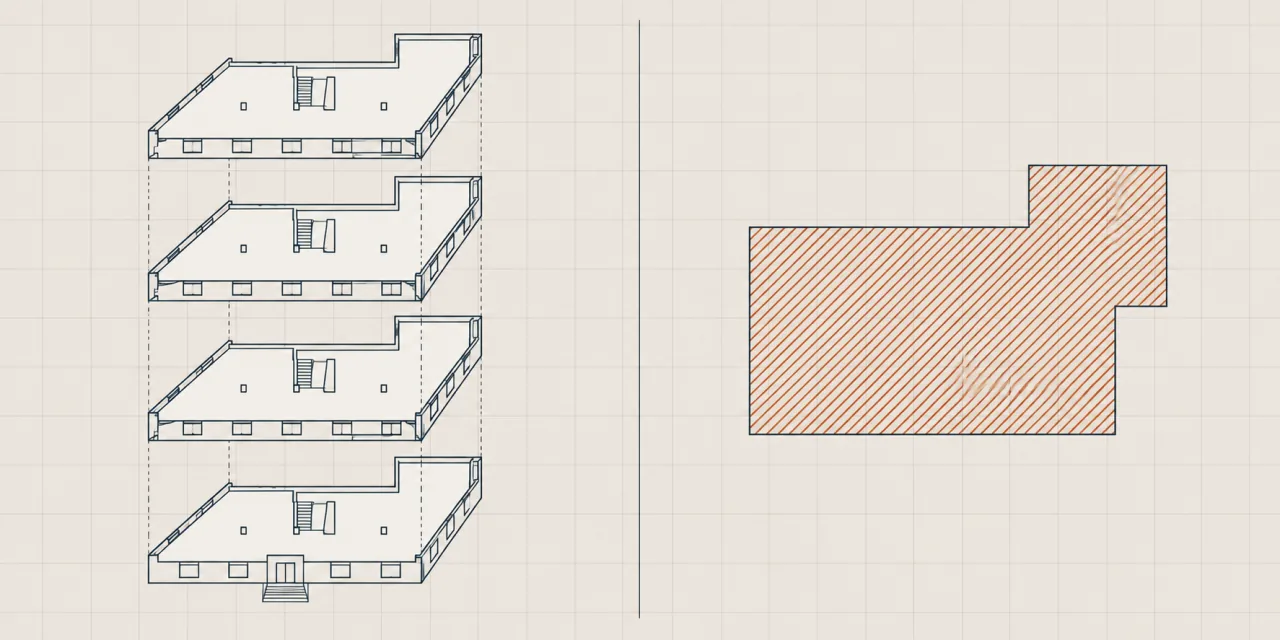

Trois notions circulent et se confondent en permanence. La surface habitable sert aux transactions et n’a aucun effet sur l’urbanisme. La surface de plancher additionne les niveaux clos et couverts, mesurés au nu intérieur des façades, déductions faites. L’emprise au sol est la projection verticale du volume bâti, débords et surplombs compris. Ce sont les deux dernières qui décident du régime d’autorisation.

Les déductions de la surface de plancher expliquent l’essentiel des écarts entre ce qu’un propriétaire annonce et ce que l’instructeur retient : l’épaisseur des murs autour des embrasures donnant sur l’extérieur, les vides et trémies d’escaliers, les surfaces sous une hauteur de plafond inférieure ou égale à 1,80 m, les surfaces de stationnement avec leurs rampes et aires de manœuvre, et les combles non aménageables.

La conséquence pratique est contre-intuitive. Un carport ajoute de l’emprise au sol sans ajouter de surface de plancher. Un aménagement de combles ajoute de la surface de plancher sans rien ajouter à l’emprise ni à l’extérieur du bâtiment. Et une extension à étage crée plus de surface de plancher que d’emprise. Le régime, lui, se lit sur la plus grande des deux.

Ce que chaque type de projet crée comme surface
ProjetSurface de plancherEmprise au solCe qui décide du régime
Extension de plain-piedOuiOuiLes deux, à égalité
Extension à étageDeux niveauxUn seul niveauLa surface de plancher
SurélévationOuiNon, l’emprise ne bouge pasLa surface de plancher
Aménagement de comblesOui, au-dessus de 1,80 mNonLa surface de plancher
Carport ou auventNon, non closOuiL’emprise au sol

La surface de plancher est la somme des surfaces closes et couvertes de chaque niveau, calculée à partir du nu intérieur des façades, après déduction notamment des surfaces sous une hauteur de plafond inférieure ou égale à 1,80 m. L’emprise au sol est la projection verticale du volume de la construction, tous débords et surplombs inclus.Articles R.111-22 et R*.420-1 du code de l’urbanisme, vérifiés sur Légifrance le 8 septembre 2026

Déclaration préalable ou permis, comment le savoir avant de payer un plan

Le régime dépend de trois éléments et de rien d’autre : la surface créée, le fait que la parcelle se trouve ou non en zone urbaine d’une commune couverte par un plan local d’urbanisme, et la surface totale de l’ensemble bâti après travaux. Les deux premiers fixent le seuil applicable, le troisième peut le faire tomber.

En zone urbaine d’une commune couverte par un plan local d’urbanisme, la déclaration préalable couvre jusqu’à 40 m² créés. Ailleurs, elle s’arrête à 20 m². Au-delà, le permis de construire s’impose. Mais dès que l’extension dépasse 20 m² et porte l’ensemble bâti au-delà de 150 m² de surface de plancher, le seuil relevé tombe et le permis redevient obligatoire, avec le recours à un architecte.

Ce dernier point est celui qui surprend le plus. Le seuil de 150 m² ne se calcule pas sur l’extension mais sur le total après travaux. Une extension de 25 m² sur une maison de 130 m² fait basculer les deux règles à la fois ; la même extension sur une maison de 90 m² n’en déclenche aucune. C’est une question d’arithmétique, pas d’appréciation, et elle se règle avant de commander un plan.

La différence entre les deux régimes n’est pas seulement administrative. Elle porte sur le délai d’instruction, sur les pièces exigées et sur le fait qu’un permis suppose un projet architectural établi par un architecte lorsque le seuil est franchi. Un dossier déposé sous le mauvais régime est refusé ou requalifié, et le temps perdu se compte en mois.

Régime applicable selon la surface créée et la zone
Surface crééeZone U avec PLUHors zone U avec PLUDélai d’instruction
Jusqu’à 20 m²Déclaration préalableDéclaration préalable1 mois, 2 mois en secteur protégé
De 20 à 40 m², total après travaux sous 150 m²Déclaration préalablePermis de construire1 mois, ou 2 mois pour un permis de maison individuelle
De 20 à 40 m², total après travaux au-dessus de 150 m²Permis de construirePermis de construire2 mois, 3 mois en secteur protégé
Plus de 40 m²Permis de construirePermis de construire2 mois, 3 mois en secteur protégé

Le délai d’instruction d’un permis de construire pour une maison individuelle et ses annexes est de deux mois à compter du dépôt d’un dossier complet, porté à trois mois en secteur protégé. Une déclaration préalable s’instruit en un mois, porté à deux mois en secteur protégé. La décision est valable trois ans.Service public, pages mises à jour le 13 février 2026, consultées le 8 septembre 2026

Ce que le PLU peut interdire alors que la règle nationale l’autorise

Les seuils nationaux disent quelle procédure engager. Ils ne disent pas si le projet passe. Cette distinction est la source la plus fréquente de projets abandonnés après avoir été dessinés, et elle se vérifie en une demi-heure avant de dépenser quoi que ce soit.

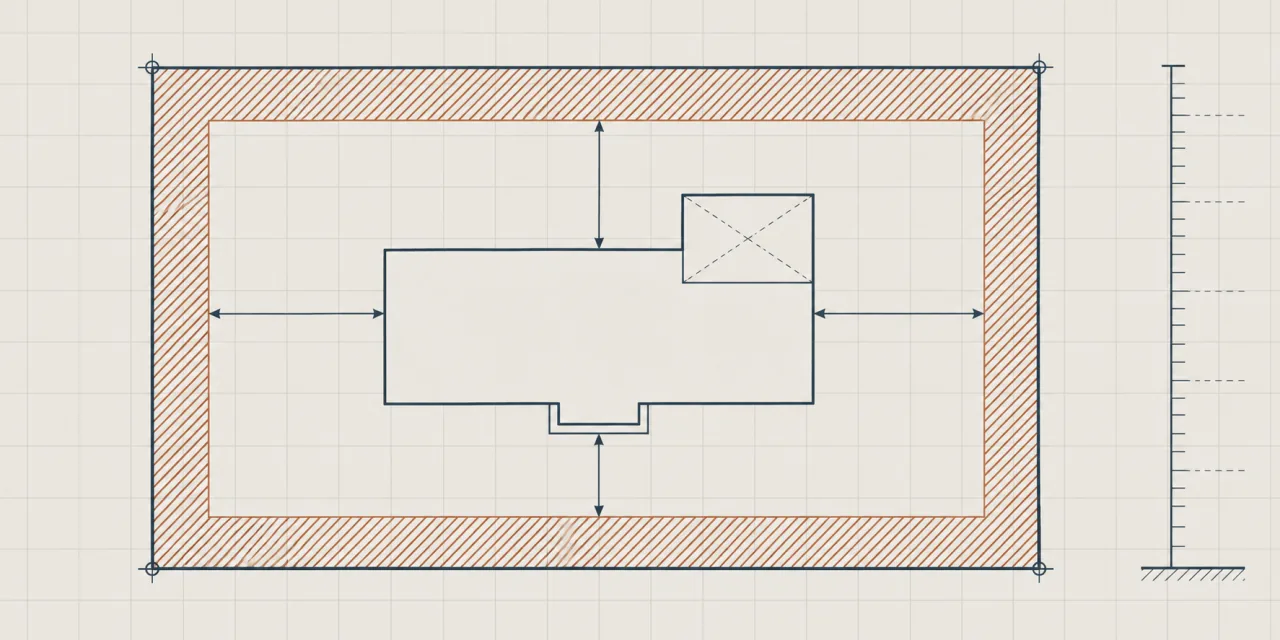

Quatre règles locales décident en pratique. L’emprise au sol maximale plafonne la surface que le bâti peut occuper sur la parcelle, souvent en pourcentage. La hauteur maximale conditionne toute surélévation. Le recul par rapport aux limites séparatives fixe où l’extension peut s’implanter, donc sa forme. Les règles de stationnement peuvent imposer de créer des places, ce qui consomme du terrain et de l’emprise.

Ces quatre règles se lisent ensemble et non séparément. Une emprise disponible devient inutilisable si les reculs empêchent d’implanter le volume, et une hauteur généreuse ne sert à rien si l’emprise est saturée. Relevez-les toutes les quatre, avec la date de consultation, avant d’arbitrer entre une extension de plain-pied et une surélévation.

En périmètre d’abords de monument historique, s’ajoutent des contraintes d’aspect et de matériaux, et l’avis de l’architecte des Bâtiments de France. Ce n’est pas un refus par avance, mais cela oriente la conception, et le savoir avant de dessiner évite de s’attacher à un projet qui ne passera pas.

Cadrer un budget d’extension sans se raconter d’histoires

Le montant des travaux n’est pas le budget du projet. S’y ajoutent les études techniques, les honoraires de maîtrise d’œuvre selon l’étendue de mission retenue, les diagnostics, la taxe d’aménagement, les raccordements aux réseaux, l’assurance dommages-ouvrage, et une réserve pour ce qui sera découvert au contact de l’existant.

Ce site ne publie pas de fourchette au mètre carré tant que son relevé n’est pas constitué. Les fourchettes qui circulent proviennent presque toutes de plateformes de mise en relation, qui n’indiquent ni leur corpus, ni leur date, ni leur taille d’échantillon, et dont l’intérêt est qu’elles paraissent basses. Republier un chiffre dont on ignore la provenance n’apporterait rien.

Ce qui se cadre en revanche dès maintenant, c’est la structure du budget : quels lots votre projet appelle, lesquels sont dans les devis et lesquels restent à financer ailleurs. C’est ce que fait l’estimateur par lot, et c’est ce qui permet de repérer, sur deux devis, celui à qui il manque un lot.

Une objection mérite d’être posée. Sur une extension modeste, sans reprise de structure et sans contrainte de zone particulière, une mission de conception seule suffit souvent, et divise les honoraires. L’arbitrage s’inverse dès que l’extension touche à la structure de l’existant : c’est là que le suivi de chantier se paie tout seul.
